陕西电网2026年秋季检修工作启动

开展10千伏及以上检修工作8856项

发布时间:2026-09-04 06:51:50

群众新闻

为保障电网可靠供电,国网陕西电力抢抓电网检修黄金期,于9月1日至11月15日开展2026年秋季检修工作,主要围绕老旧开关柜改造、小电流系统改造、森林草原输配电线路火灾隐患治理、线路防覆冰、防风偏改造、线路迁改等重点任务,安排10千伏及以上工作8856项。

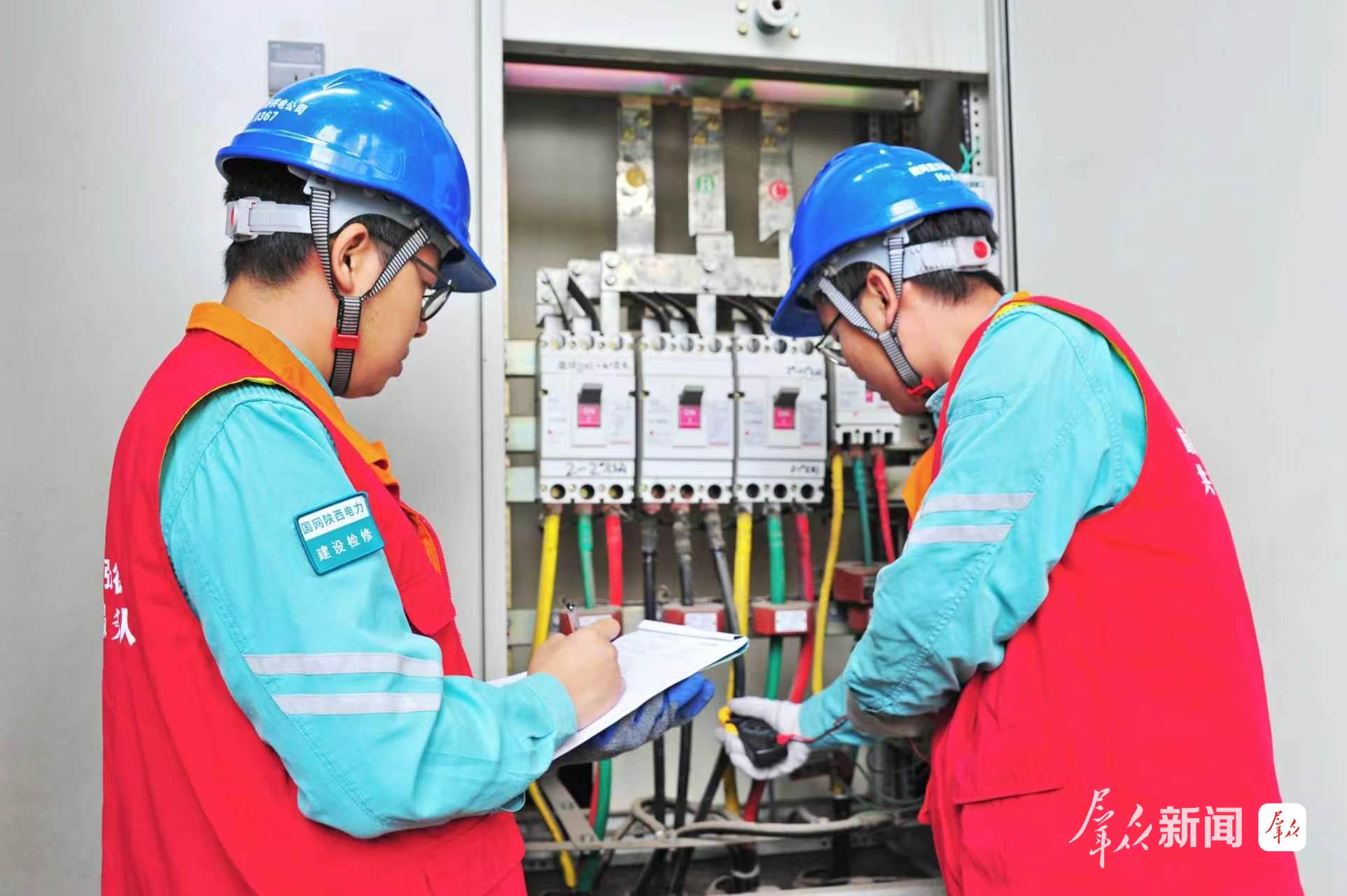

秋检期间,检修预试、基建施工、改造消缺任务交织叠加,高处作业、近电作业、有限空间作业、深基坑作业等作业集中。为安全高效完成检修工作,国网陕西电力全面统筹技改大修、基建配合等作业需求,细化特高压跨越、深基坑、高空、近电、边坡施工等作业管控要求,全力确保现场安全;统筹基建、特高压、技改工作,做好设备除隐消缺,完成德宝直流等线路年检,确保健康入冬;完善细化各类设备的验收标准,强化检修及验收质量管控。

与此同时,国网陕西电力抓好重点基建工程建设,加快陕豫特高压直流工程开工准备,扎实推进750千伏蒲白输变电、330千伏淳化输变电等工程建设,高效推进延榆、康渝高铁供电工程建设;全面推广配网建设“大会战”,持续深化“早投一个月”业扩报装再提速专项行动,全力保障客户快接电、早用电。

结合迎峰度冬负荷情况及春节保供形势,秋检期间,国网陕西电力将统筹落实迎峰度冬重点保供项目,强化网架结构,提升供电能力;全力推广优化作业模式、创新工艺工法,推广断路器整装平移检修新工法,推进小型蜘蛛吊、“无人机+自动升降装置”等新装备规模化应用,扎实开展设备运维检修。

在民生保供方面,国网陕西电力有序推进非电网直供小区、养老机构、救助站、高层小区双电源改造任务,加强煤改电配网设施改造。坚持“不停电就是最好的服务”,国网陕西电力大力实行“先接入、后改造,先复电、后抢修,先转供、后检修”举措,最大限度保障客户侧持续正常供电。同时,持续优化电网运行方式,密切跟踪负荷变化,针对近年来部分地区重复汛灾的情况,落实抢险恢复设备差异化设计标准,结合秋检工作推进易受灾区域供电措施改造。

“秋季检修是全年安全生产的关键时期。国网陕西电力将全力抓好安全生产和电力保供各项工作,确保秋季检修任务平稳有序完成,为迎峰度冬电力保供打下坚实基础。”国网陕西电力相关负责人说。(群众新闻记者 肖倩 见习记者  张一鸣)
